Itäväylällä parhaillaan korjattavat kaksi 1960-luvulla valmistunutta siltaa ylittävät Siilitien ja Sahaajankadun Herttoniemessä ja Vartiokylässä. Myös samassa urakassa Itäväylän varrella tehtävä Mustapuron tulvasuojaus viivästyy. Syynä on vaativien työvaiheiden vaiheistaminen ja urakan aikana tehtävät lisätyöt.
Korjaustyöt laajentuivat Siilitien ja Sahaajankadun silloilla

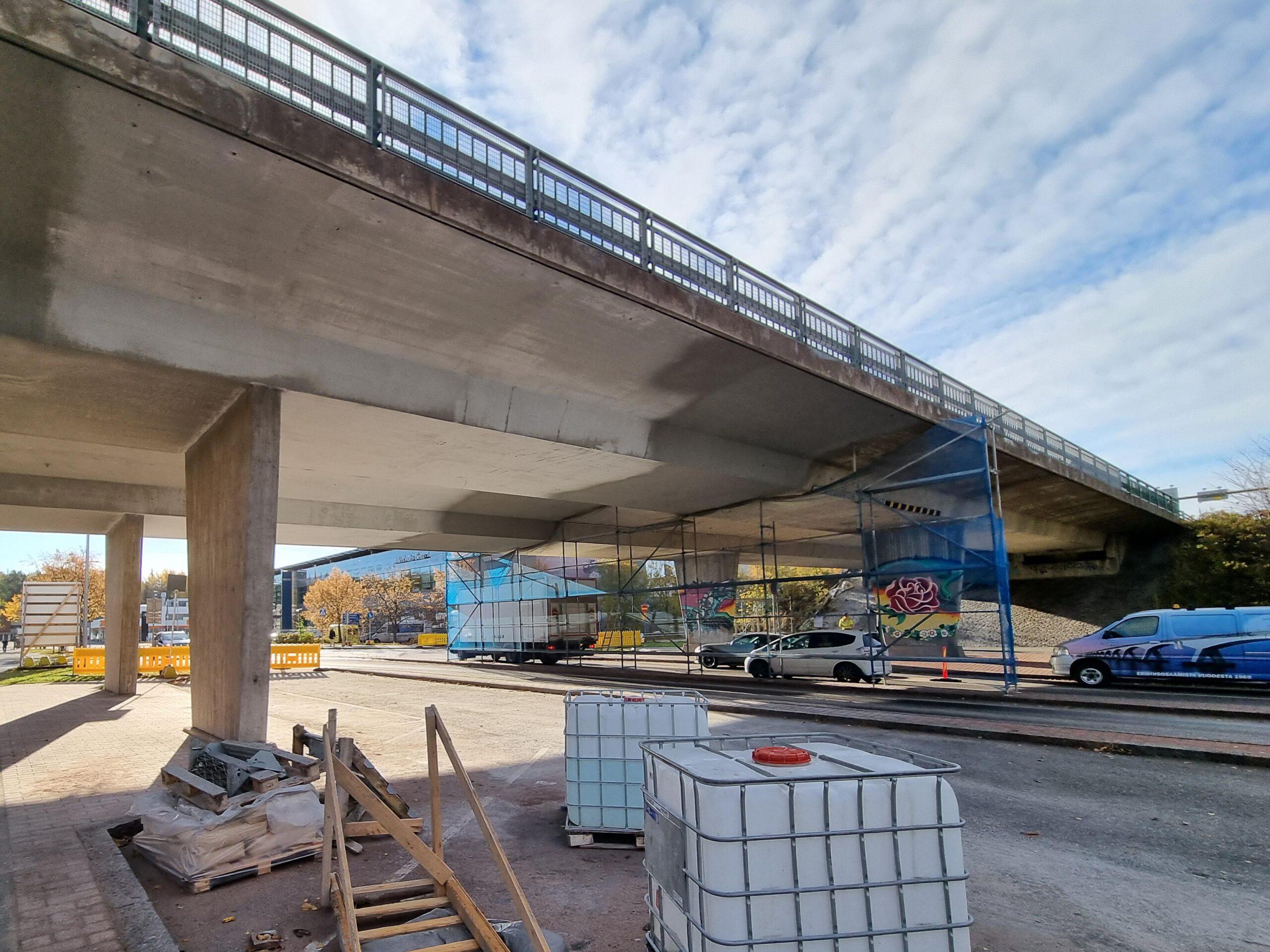

Siilitien ja Sahaajankadun siltojen yläpuoliset osat valmistuvat uuden aikataulun mukaan Siilitien sillan osalta joulukuun loppuun mennessä ja Sahaajankadun sillan osalta keväällä 2023. Siltojen alapuoliset korjaustyöt pyritään saattamaan valmiiksi samassa aikataulussa. Aiempi arvio siltojen valmistumiselle oli joulukuu 2022.
– Molempien siltojen betoni on odotettua heikkolaatuisempaa. Sahaajankadun sillan kannen alapinta on erityisen huonossa kunnossa ja se vaatii laajaa kunnostamista. Siilitien siltaa rasittavat halkeamat, joiden korjaaminen vaatii aikaa. Nyt tehtävillä laajennetuilla korjaustoimilla sillat saadaan varmasti hyvään kuntoon, kertoo kohteen työpäällikkö Matti Rekilä Kreatelta.
Työmaat vaikuttavat Itäväylän liikenteeseen kevääseen 2023 asti

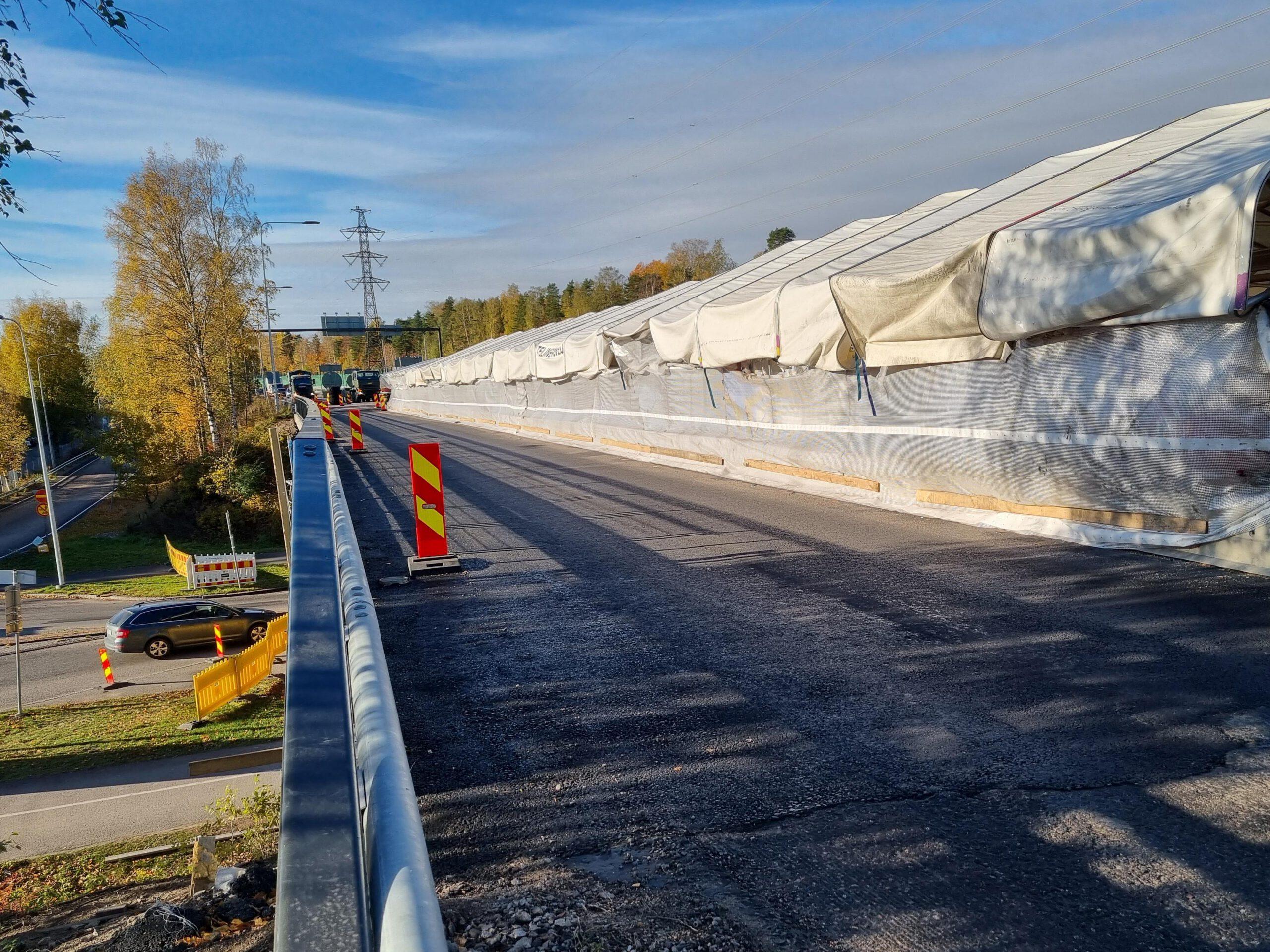

Siilitien sillalla ovat meneillään sillan kannen eristystyöt, joiden jälkeen on vuorossa asfaltointi.
Sillan yläpuolisiin liikennejärjestelyihin tulee muutoksia 17.10. alkavan viikon loppupuolella. Silloin korjaustyöt siirtyvät vasemmalle kaistalle ja liikenteen käytössä on kaksi eteläpuolista kaistaa. Sillan päällä Itäväylän liikennejärjestelyt palautuvat normaaliin tilaan työmaan valmistuessa joulukuun loppuun mennessä.
Siilitiellä sillan alapuolella läntinen jalankulku- ja pyöräilyväylä pysyy suljettuna arviolta noin kuukauden ajan ja jalankulkijoita ja pyöräilijöitä ohjataan käyttämään Siilitien itäisen puolen kulkuväylää. Myöhemmistä muutoksista ilmoitetaan lähempänä toteutusajankohtaa.

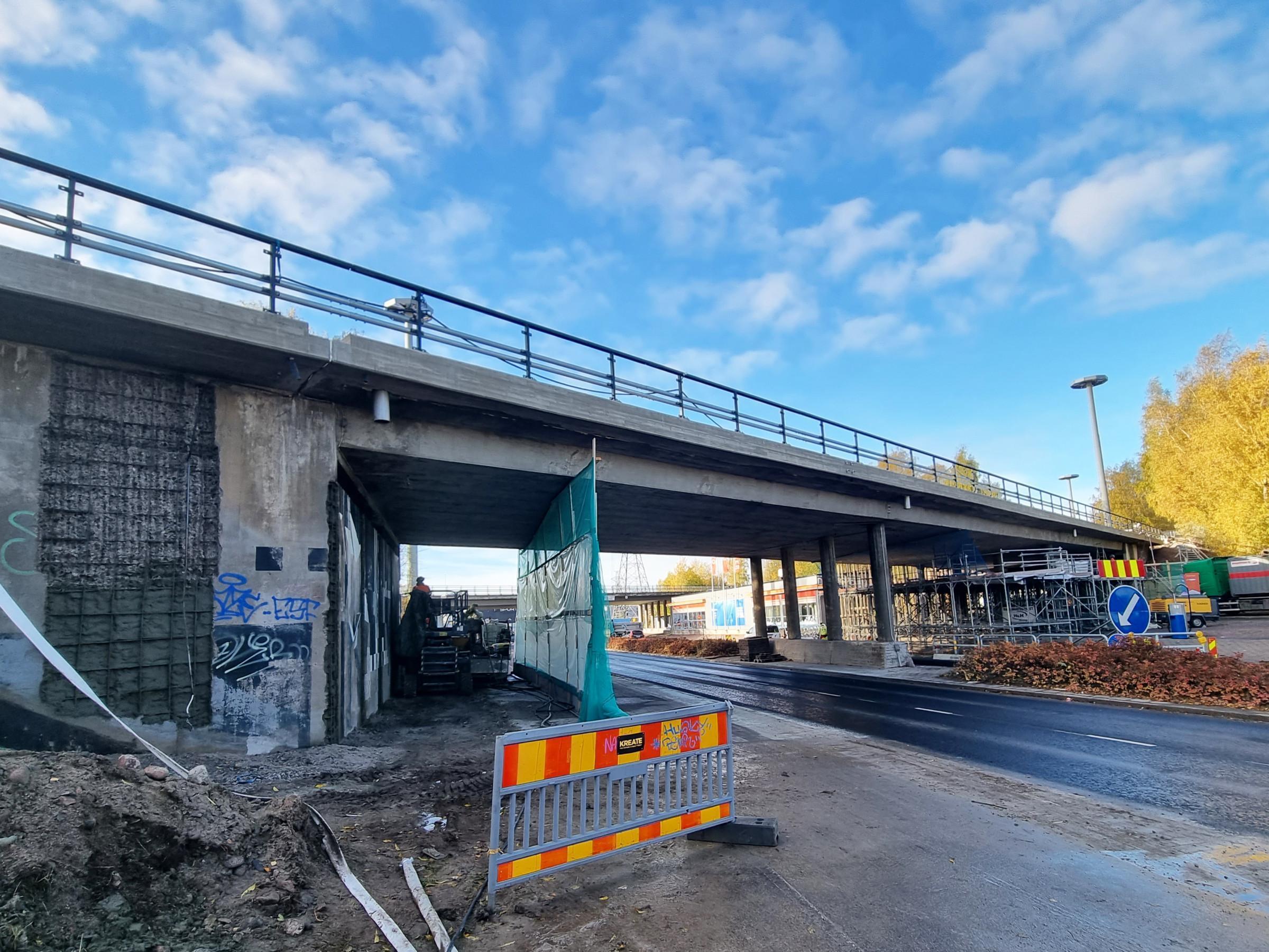

Sahaajankadun sillan kohdalla Itäväylän liikenne ohjataan ennen työmaata kolmelta kaistalta kahdelle kaistalle läpi talven. Työmaan ympäristössä jalankulkijoiden ja pyöräilijöiden reitit pysyvät toistaiseksi nykyisellään.
Vaativien työvaiheiden yhteensovitus ja lisätyöt Mustapurolla
Mustapuron tulva-alueen parantaminen valmistuu alkuperäisestä aikataulusta poiketen joulukuun puoleen väliin mennessä. Urakka on edennyt rakennusteknisesti suunnitelmien mukaan ja muun muassa tulvasuojauksen eteläinen uoma on valmistunut sovitusti.
– Tulva-alueella tehtävien vaativien työvaiheiden, kuten pontitusten ja paalutusten, yhteensovittaminen on vaatinut ennakoitua enemmän aikaa. Aikataulua viivästyttävät myös alueella tehtävät lisätyöt, Matti Rekilä toteaa.
Mustapuro saa meneillään olevassa urakassa uuden virtausreitin Itäväylän ali, ja alueen hulevesijärjestelmä uusitaankolmessa vaiheessa.
Nykyiset liikennejärjestelyt ovat voimassa arviolta marraskuun puoliväliin. Tämän jälkeen työmaa-alue siirtyy Itäväylän eteläpuolelle.
